2015年06月03日
建て前の様子
- カテゴリー:
- 工事紹介
とうとう近畿地方も梅雨入りになりましたね。
この業界は、雨は大敵なのですが
地域・業種によっては、無くてはならない季節なのかもしれませんね。
さて、前回材料を前日に用意した現場ですが、
いよいよ建て前当日となりました。
お日柄もよく、天気も快晴に恵まれ、棟上げ日和となりました。
当日の朝は、とても画像を撮影できる余裕などありませんでした。
私も、大工ではないのですが、大工さんの手元として
右往左往しておりまして、ようやく写真が撮れたのが

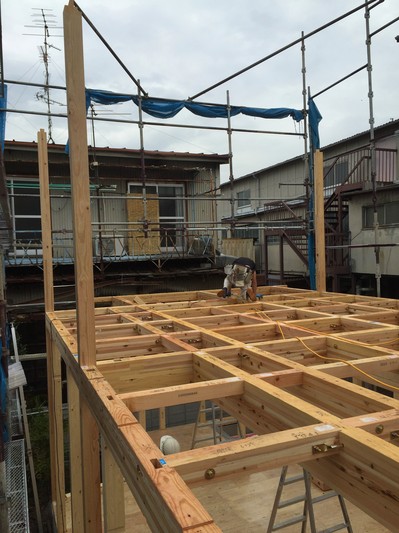

すでに二階の床の部分になる、梁が組めた時点でした・・・。

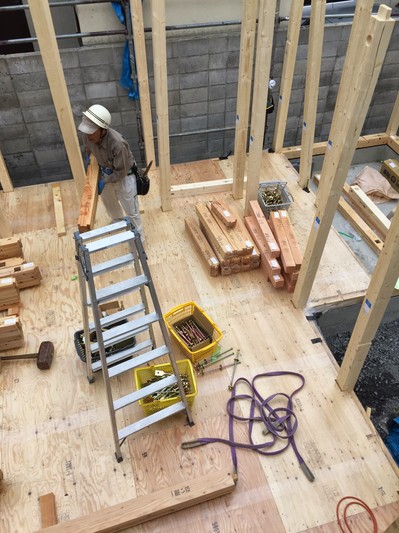

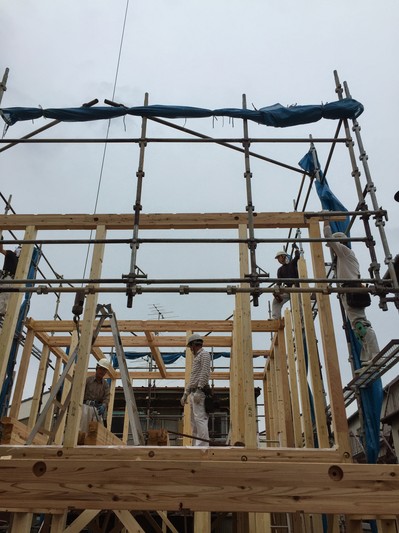

当日は、クレーン車も段取りし、大きな梁や通し柱は、画像にもありますベルトなどをくくり
クレーンで持ち上げて組み上げていきます。
順番としては、管柱を各所に立てていき、
その柱に梁を乗せていくという流れで進んでいきます。
各材には、縦横の通り番号が記してありまして、
縦の通りには「いろはにほへと・・・」が、横の通りには漢数字が打ってありまして、
その番号通りに組んでいくと、組みあがって行くという寸法です。
よくいいます、「いの一番に」=一番最初に という言葉、
知っておられる方も多いとは思いますが、
この建て前の事が例えられています。
「い」の「一番」の箇所に柱を立てるのが、建て前の一番最初の作業の事が多く、
ここから、発生した言葉、建築用語だったんですね。
諸説ありますが、昔の下駄箱や
銭湯の脱衣場のロッカーの番号は「いろは」だったことから
その一番目だと言うこと、に由来するともありますね。
さて、話を戻しまして、

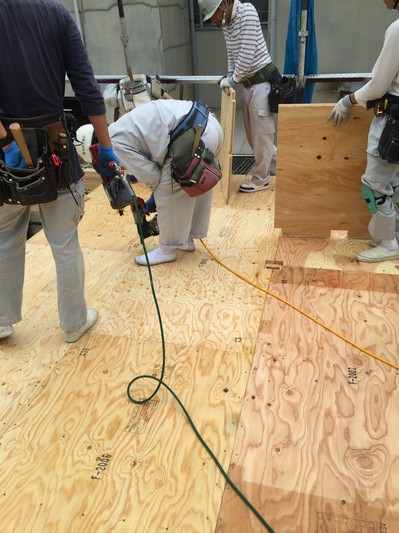

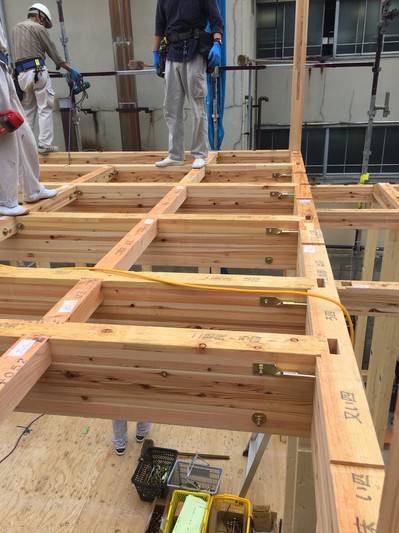

胴差・梁が組めた状態で、それぞれの部材を強固に固定するため
すぐに金物で締めていきます。
通し柱がニョキッと出ていますね。
金物で固定できたら、

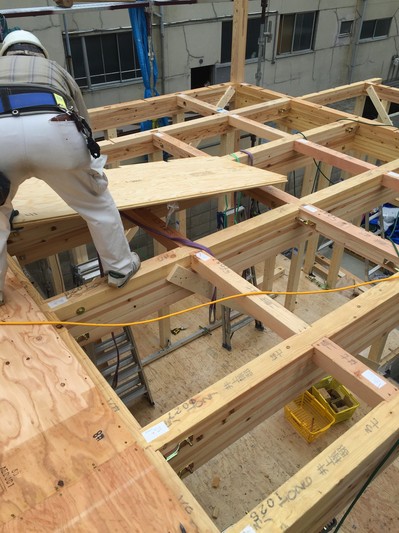

すぐに、床材を敷いていきます。
床材の面の力で、建物のねじれ等を防ぐ役割があるのですが、
この時点で床を敷くことで、
二階より上の作業をするのに脚立を立てて作業ができたり、
桁・母屋・束等の材料をその組んだ床の上に仮起きできたり、
安全面も格段に違いますし、作業効率も全く違ってきますので、
現在では、ほとんどの在来工法で、この方法が採用されています。

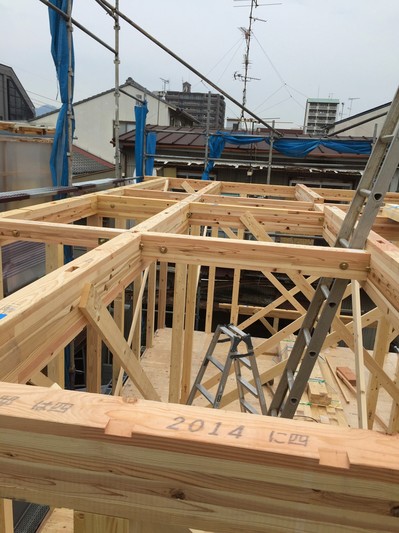

そして、二階の天井裏になります桁・束・母屋を組んでいきます。
軒桁・小屋梁が組めた状態。
棟木があがるまで、目前となってきました!
がしかし!!
ここでまた、私に余裕がなく・・・
一番大事な所を、写真に撮ることができなかったのであります!
申し訳ございません。
金物の準備や、道具の段取り、現場の整理などなど、
またまた右往左往
しかも右左だけならいいのですが、上にも下にも、上がったり降りたり、
右往左往・上往下往←こんな言葉ないか・・・。
で、ようやく撮影に持ち込んだのが、これ↓

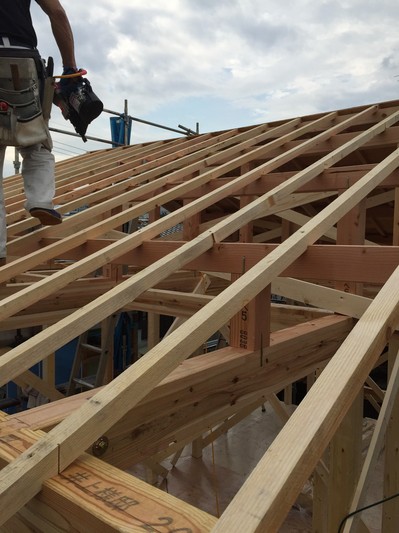

すでに、垂木が並んでる・・・・
母屋も小屋束も、棟木さえも組まれた後。
しかもこの足は誰の足だ?

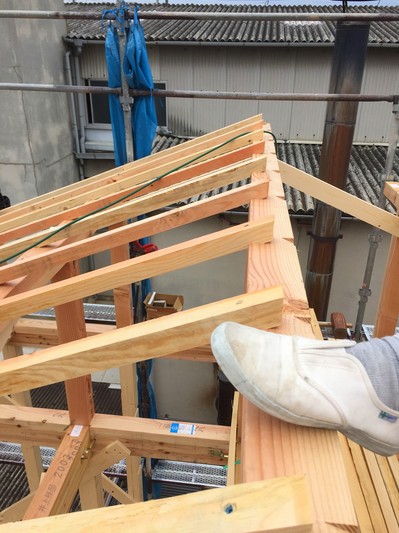

垂木がずらっと並んだ画像。
ここまできました、屋根の形も出現し、

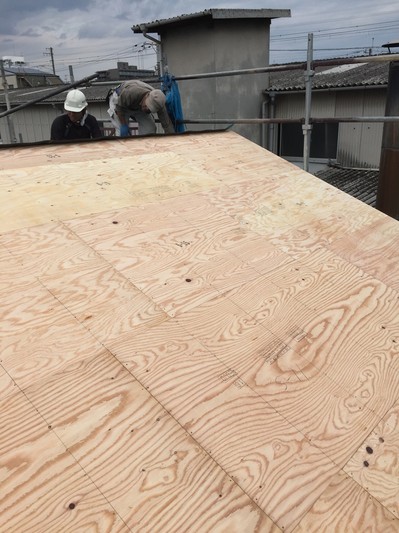

後は野路板を張れば
ほぼ、予定しておりました工程が完了となります。

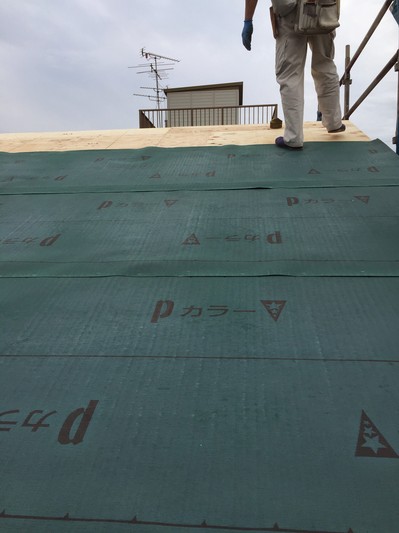

野路板に、防水用のアスファルトルーフィングという材料を敷き詰めます。
こうしておきましたら、天気予報で晴で、雨の確立が0%だったとしても
万が一突然の雨が降ってきても、大切なお家が濡れるのが
最小限で済ませられますので、ここまではきちっとしておきます。
無事、棟を上げることができました。
普段の作業と比べますと、特異な緊張感
一連の作業の流れのなかのピリピリ感がなんとも言えませんが、
作業が終わった時の達成感、満足感も一入(ひとしお)。
ただ、達成感に浸っているのもこの夕方まで。
工事作業は、明日も明後日も、完成するまで続きます。
気を引き締めて、作業をすすめて参りたいと思います。
